مقدمه
چرا اقلیم یکی از مهمترین عوامل موفقیت پروژههای عمرانی است؟
اقلیم یکی از مهمترین عوامل مؤثر بر موفقیت پروژههای عمرانی است و میتواند بر طراحی، انتخاب مصالح، روش اجرا، زمانبندی، هزینه و دوام سازه تأثیر بگذارد. عواملی مانند دما، بارندگی، رطوبت، باد و یخبندان بهعنوان مهمترین پارامترهای اقلیمی، بر طراحی، انتخاب مصالح، روش اجرا و دوام سازه تأثیر میگذارند. اگر شرایط اقلیمی در مراحل طراحی و اجرای پروژه بهدرستی در نظر گرفته نشود، احتمال بروز مشکلاتی مانند کاهش کیفیت اجرا، افزایش هزینههای نگهداری و کاهش عمر مفید سازه افزایش مییابد.
در این مقاله، مهمترین چالشهای اجرای پروژههای راه و سد در اقلیمهای مختلف، راهکارهای مهندسی برای مدیریت آنها، استانداردهای مرتبط، نمونههایی از پروژههای واقعی و راهکارهای سازگاری پروژههای عمرانی با شرایط آبوهوایی بررسی میشوند.
تفاوت اثر اقلیم بر پروژههای راه و سد
عوامل اقلیمی دارای اثرات مستقیمی بر طراحی، اجرا و بهرهبرداری از پروژههای راه و سد است. این شرایط باعث ایجاد آسیبهایی مانند ترکخوردگی، فرسایش و کاهش دوام می شوند. برای جلوگیری از تخریب سازه قبل از اجرای پروژه پارامترهای اقلیمی به دقت توسط مهندسان طراح بررسی میشود و متناسب با آن پروژه تحت نظارت مهندسان ساخته می شود.
- در پروژههای راه، تغییرات دما، یخبندان و بارندگی بیشتر بر روسازی، ترکخوردگی آسفالت و فرسایش بستر اثر میگذارند.
- در پروژههای سد، بارندگی، رواناب، تغییرات دما و تبخیر بیشتر بر پایداری بدنه، مخزن و سازههای هیدرولیکی تأثیر دارند.

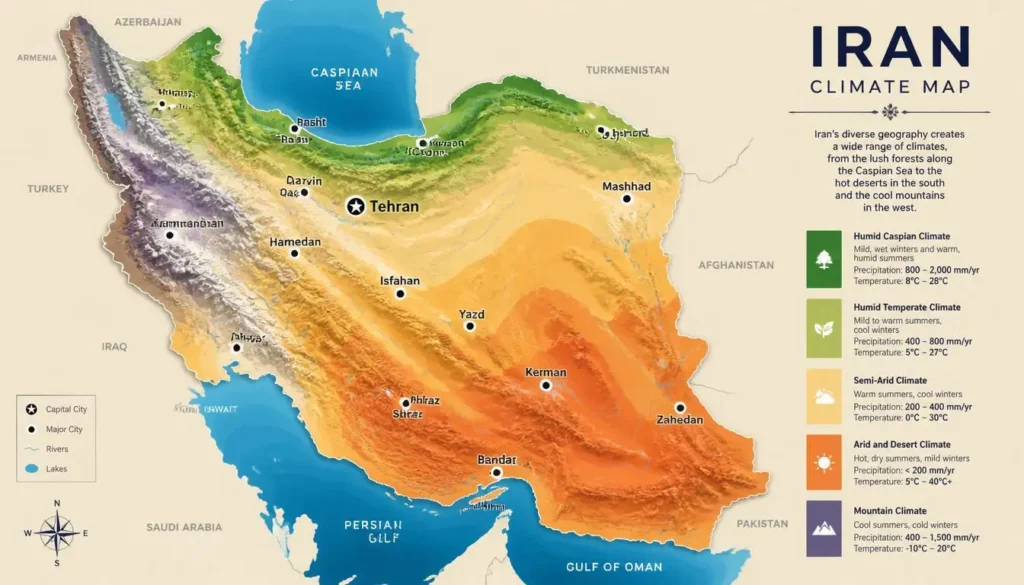

در تصویر زیر نقشه موقعیت اقلیم های ایران را مشاهده می نمایید:

اقلیم چگونه بر اجرای پروژههای عمرانی تأثیر میگذارد؟
تأثیر اقلیم بر طراحی
برای طراحی پروژههای زیرساختی، ویژگیهای اقلیمی منطقه به دلیل تأثیر مستقیم بر عملکرد، دوام و عمر مفید سازهها از اهمیت بالایی برخوردار است. طراحان در روند طراحی پروژه موظفند نوع و سیستم سازه، انتخاب مصالح، ابعاد و جزئیات طراحی، روش اجرا، تمهیدات ایمنی و برنامهریزی عملیات اجرایی را متناسب با شرایط جوی منطقه در نظر بگیرند.
رعایت این عوامل به طراحی پروژهای ایمن و با عملکرد مناسب کمک میکند. بدون توجه به دادههای اقلیمی، میزان ریسک در پروژه افزایش مییابد. کاهش این ریسک نیازمند دانش و تجربه کافی طراح در زمینه شرایط اقلیمی است. همچنین با بررسی دادههای اقلیمی و هواشناسی، مطالعات هیدرولوژیکی، زمینشناسی و ژئوتکنیک محل پروژه و نقشههای پهنهبندی لرزهای، سیلاب و اقلیم، طراح سازههای عمرانی میتواند مخاطرات اقلیمی و ریسکهای مرتبط با شرایط محیطی را ارزیابی کرده و پروژه را مطابق استانداردهای موجود طراحی کند.
تأثیر اقلیم بر اجرا
شرایط اقلیمی علاوه بر مرحله طراحی، بر نحوه اجرای پروژههای عمرانی نیز تأثیر مستقیم دارد. عواملی مانند دما، بارندگی، رطوبت، باد و یخبندان میتوانند کیفیت عملیات اجرایی، زمانبندی پروژه، عملکرد تجهیزات و ایمنی کارگاه را تحت تأثیر قرار دهند.
به همین دلیل، برنامه اجرایی پروژه باید علاوه بر شرایط اقلیمی منطقه، با پیشبینی شرایط جوی کوتاهمدت نیز هماهنگ شود. برای مثال، پیش از اجرای عملیات حساس مانند بتنریزی، آسفالتریزی یا خاکریزی، دمای هوا، احتمال بارندگی، سرعت باد و وضعیت رطوبت باید بررسی شود. در کارگاههای بزرگ، این اطلاعات میتواند در تصمیمگیری درباره زمان شروع عملیات، آمادهسازی مصالح و تجهیزات و حتی توقف موقت فعالیتهای اجرایی مؤثر باشد.
اثر شرایط اقلیمی بر اجرای پروژه را میتوان در پنج حوزه اصلی بررسی کرد: زمانبندی عملیات، کیفیت مصالح و عملیات اجرایی، عملکرد تجهیزات، ایمنی کارگاه و هزینههای پروژه. شدت این اثر نیز به نوع پروژه، فصل اجرا و ویژگیهای اقلیمی منطقه بستگی دارد.
- زمانبندی اجرای عملیات: شرایط جوی نامناسب فقط باعث توقف یک فعالیت نمیشود؛ ممکن است فعالیتهای بعدی را نیز تحت تأثیر قرار دهد. برای مثال، بارندگی شدید میتواند باعث اشباع شدن لایههای خاک، کاهش قابلیت تراکم و توقف عملیات خاکریزی شود و در نتیجه شروع فعالیتهای وابسته به آن نیز به تأخیر بیفتد. به همین دلیل، در برنامهریزی پروژه باید برای فعالیتهای حساس به شرایط جوی، زمان مناسب اجرا، امکان توقف موقت و زمان لازم برای آمادهسازی مجدد کارگاه در نظر گرفته شود.
استفاده از پیشبینیهای هواشناسی، برنامهریزی فصلی و بازنگری زمانبندی فعالیتها میتواند احتمال توقفهای ناگهانی و دوبارهکاری را کاهش دهد. - بتنریزی در گرما یا سرمای شدید: دمای محیط میتواند بر زمان گیرش، سرعت تبخیر آب، کارپذیری و کیفیت بتن تازه تأثیر بگذارد. در هوای گرم، افزایش سرعت تبخیر و کاهش زمان کارپذیری بتن باعث میشود فاصله زمانی بین تولید، حمل، تخلیه و شروع عملآوری اهمیت بیشتری پیدا کند. بنابراین کنترل فقط دمای بتن در زمان تولید کافی نیست و شرایط حمل و اجرای بتن نیز باید مدیریت شود.
در بتنریزیهای حجیم، مانند بخشهایی از بدنه سد، کنترل دمای بتن اهمیت بیشتری دارد؛ زیرا اختلاف دمای داخل و سطح بتن میتواند موجب ایجاد تنش حرارتی و افزایش احتمال ترکخوردگی شود. در چنین شرایطی، کنترل دمای مصالح، زمانبندی بتنریزی، روش خنکسازی و برنامه عملآوری باید از قبل هماهنگ شود.
در هوای سرد نیز کاهش دما میتواند روند گیرش و کسب مقاومت بتن را کند کند و در صورت یخزدگی بتن تازه، به ساختار آن آسیب وارد شود. به همین دلیل، پیش از بتنریزی باید دمای مصالح و بتن، وضعیت دمای محیط و تمهیدات حفاظت از بتن تازه بررسی شود. - آسفالتریزی در دماهای مناسب : دمای محیط بر کارپذیری مخلوط آسفالتی و زمان در دسترس برای پخش و تراکم آن تأثیر میگذارد. در هوای سرد، کاهش سریع دمای مخلوط میتواند زمان لازم برای تراکم مناسب را محدود کند و در نتیجه دستیابی به تراکم موردنظر دشوار شود. در هوای گرم نیز افزایش دما میتواند عملکرد قیر و رفتار روسازی را تحت تأثیر قرار دهد.
بنابراین در اجرای روسازی، فقط انتخاب مصالح مناسب اهمیت ندارد؛ بلکه دمای مخلوط، شرایط محیطی، زمان حمل، سرعت پخش و زمانبندی عملیات تراکم نیز باید هماهنگ باشند. کنترل این عوامل به دستیابی به تراکم مناسب و کاهش احتمال خرابی زودهنگام روسازی کمک میکند. - عملیات خاکبرداری و خاکریزی: در عملیات خاکی، رسیدن به تراکم موردنظر تنها به تعداد دفعات عبور ماشین تراکم وابسته نیست و رطوبت خاک، نوع خاک، ضخامت لایه و نوع تجهیزات تراکم نیز بر نتیجه آزمایش و عملکرد لایه متراکمشده اثر میگذارند.
بارندگی میتواند رطوبت خاک را افزایش دهد و در برخی خاکها شرایط را برای تراکم مناسب نامطلوب کند. از طرف دیگر، خشک شدن بیش از حد خاک نیز میتواند دستیابی به تراکم موردنظر را دشوار کند. بنابراین کنترل رطوبت و انجام آزمایشهای تراکم در طول اجرای لایهها اهمیت زیادی دارد.
در پروژههای راه، کنترل این شرایط برای دستیابی به ظرفیت باربری و پایداری مناسب بستر اهمیت ویژهای دارد. در مناطق دارای شیب یا سطح آب زیرزمینی بالا نیز باید اثر نفوذ آب، افزایش فشار آب منفذی و احتمال ناپایداری بستر یا شیبها مورد بررسی قرار گیرد. - ایمنی نیروهای اجرایی: شرایط اقلیمی نامناسب میتواند علاوه بر کاهش راندمان نیروی انسانی، احتمال خطا و حادثه در کارگاه را افزایش دهد. برای مثال، گرمای شدید میتواند باعث کاهش تمرکز و خستگی کارکنان شود و بارندگی، یخبندان یا گردوغبار نیز دید، تردد ماشینآلات و شرایط سطح کارگاه را تحت تأثیر قرار دهد.
به همین دلیل، برنامه ایمنی باید متناسب با شرایط جوی تنظیم شود. تغییر ساعات کاری، ایجاد زمان استراحت مناسب، کنترل مسیرهای تردد، تأمین تجهیزات حفاظت فردی و در شرایط شدید، توقف موقت فعالیتهای پرخطر از جمله اقداماتی هستند که میتوانند ریسک حوادث را کاهش دهند. - عملکرد ماشینآلات و تجهیزات: شرایط اقلیمی میتواند مستقیماً بر قابلیت کارکرد ماشینآلات و تجهیزات اثر بگذارد. در دمای بالا، افزایش دمای موتور و سیستمهای هیدرولیک، تبخیر یا کاهش کیفیت برخی سیالات و ورود گردوغبار به فیلترها میتواند احتمال کاهش راندمان یا خرابی تجهیزات را افزایش دهد. در مناطق سرد نیز راهاندازی ماشینآلات و عملکرد سیالات و باتریها ممکن است تحت تأثیر دمای پایین قرار گیرد.
- به همین دلیل، در پروژههایی که در شرایط اقلیمی شدید اجرا میشوند، سرویسهای دورهای، کنترل فیلترها، بررسی سیالات، آمادهبهکاری تجهیزات و انتخاب زمان مناسب برای فعالیت ماشینآلات اهمیت بیشتری پیدا میکند. خرابی یک تجهیز کلیدی مانند جرثقیل، پمپ، بچینگ یا ماشینآلات خاکی میتواند علاوه بر هزینه تعمیر، فعالیتهای وابسته به آن را نیز متوقف کند.
تأثیر اقلیم بر دوام سازه
“طراحی و اجرای صحیح اثر اقلیم را حذف نمیکند، بلکه باعث میشود سازه بتواند در طول عمر بهرهبرداری، در برابر اثرات طبیعی اقلیم مقاومت کرده و عملکرد مورد انتظار خود را حفظ کند.“
بعد از تکمیل ساخت سازه و تحویل پروژه، عوامل اقلیمی و آب و هوایی بر سازه اثرات زیر را می گذارد :
- ترکخوردگی مصالح: تغییرات مکرر دما منجر به انبساط و انقباض مصالحی مانند بتن و آسفالت میشود. تکرار این چرخههای حرارتی میتواند تنش داخلی ایجاد کرده و احتمال ترکخوردگی و کاهش دوام مصالح را افزایش دهد.
- خوردگی آرماتور و اجزای فولادی: نفوذ رطوبت و مواد خورنده مانند یون کلرید به داخل بتن یا تماس مستقیم آنها با قطعات فلزی، فرآیند خوردگی میلگردها و اجزای فولادی را تسریع میکند. این موضوع میتواند موجب کاهش سطح مؤثر فولاد و افت ظرفیت سازهای اجزا شود. به همین علت، در مناطق مرطوب یا دارای محیط خورنده، بازرسی دورهای، کنترل ترکها و بررسی وضعیت پوششهای حفاظتی میتواند در شناسایی زودهنگام آسیب اهمیت داشته باشد.
- فرسایش: بارندگی شدید، رواناب سطحی، باد و ذرات معلق میتوانند فرسایش خاک، شیبها و پوششهای حفاظتی را ایجاد نماید. این پدیده در سازههای عمرانی ممکن است پایداری شیبها، بستر راهها و بخشهایی از سازههای در معرض جریان آب را تحت تأثیر قرار دهد.
- کاهش مقاومت مصالح: چرخههای یخزدگی و ذوب، تغییرات شدید دما و نفوذ آب به ساختار مصالح میتوانند به مرور زمان سبب تخریب داخلی بتن، کاهش کیفیت مصالح و افت مقاومت آنها شوند.
- تغییر خواص خاک: تغییرات رطوبت ناشی از بارندگی، خشکی طولانیمدت یا تغییر سطح آب زیرزمینی میتواند ویژگیهای مکانیکی خاک مانند ظرفیت باربری، تراکم و پایداری را تغییر دهد و در برخی شرایط موجب نشست یا تغییر شکل سازه شود.
- افزایش هزینههای نگهداری: سازههایی که در معرض شرایط آبوهوایی شدید قرار دارند، معمولاً به بازرسی، تعمیرات دورهای و اقدامات حفاظتی بیشتری نیاز دارند. این موضوع میتواند هزینههای بهرهبرداری و نگهداری پروژه را در طول عمر آن افزایش دهد.
در مجموع، مدیریت صحیح پارامترهای اقلیمی در مرحله اجرا موجب افزایش کیفیت عملیات، کاهش دوبارهکاری، کنترل هزینهها، افزایش ایمنی و بهبود دوام سازه میشود.
در پروژههای راه، بارندگی و دمای محیط بر زمان آسفالتریزی، تراکم خاک و اجرای لایههای روسازی تأثیر مستقیم دارند. در پروژههای سد نیز بارندگی، سیلاب و تغییرات دبی رودخانه میتوانند زمانبندی حفاری، بتنریزی، انحراف آب و اجرای بدنه سد را تحت تأثیر قرار دهند.
اثرات اقلیم در پروژه های راه و سد
- در پروژههای راه: اقلیم بر دوام روسازی (به دلیل تغییرات دما و شرایط آب و هوایی هر منطقه ) ، بستر راه (نفوذ آب باران به بستر با بارندگی)، سیستم زهکشی( زیرا اقلیم میزان و نحوه حرکت آب در خاک راتعیین می کند) و پایداری شیبها( به دلیل نفوذ آب و افزایش فشار آب منفذی) اثر میگذارد.
- در پروژههای سد: اقلیم بر دوام بتن(چرخه های یخزدگی و ذوب، تغییرات دما و تبخیر زیاد آب)، پایداری بدنه( بارندگی شدید، خشکسالی های طولانی و تغییرات شدید رطوبت )، سازههای هیدرولیکی(بارندگی های پیش بینی نشده بر دبی سیلاب اثر می گذارد ومیتواند نیاز به بازنگری ظرفیت سرریزها و اقدامات اصلاحی را افزایش دهد.)، شیبهای اطراف مخزن(فرسایش باران سبب تضعیف شیب ها می شود) و عملکرد سیستمهای زهکشی(به دلیل فرسایش ناشی از جریان آب در مناطق مرطوب و ترکخوردگی در مناطق گرم و خشک) تأثیر دارد.
اثرات تغییرات اقلیم در آینده در پروژههای راه و سد
- در پروژههای راه، پلها و روسازیها در مناطق سردسیر ممکن است در طول عمر بهرهبرداری خود هزاران چرخه یخزدگی و ذوب را تجربه کنند. حتی اگر طراحی و اجرای آنها مطابق آییننامه انجام شده باشد، برای کاهش این مشکل با انتخاب مصالح مناسب و جزئیات اجرایی لازم، مهندسان تلاش میکنند اثرات این چرخهها بر عملکرد و دوام سازه کنترل شود.
- در پروژههای سد، افزایش دما و تغییر الگوی بارندگی میتواند بر میزان تبخیر مخزن، شرایط بهرهبرداری، دبی ورودی و عملکرد سازههای وابسته مانند سرریزها اثر بگذارد. طراحی مناسب باعث میشود این عوامل در محدوده عملکرد مورد انتظار مدیریت شوند.
علاوه بر شرایط جوی موجود، تغییرات اقلیمی نیز میتوانند بر عملکرد و دوام این پروژههای زیرساختی اثر بگذارند. ازاینرو، در طراحی پروژههای جدید تلاش میشود علاوه بر دادههای اقلیمی گذشته، روند تغییرات احتمالی آینده نیز در ارزیابی ریسک و انتخاب راهکارهای مهندسی مورد توجه قرار گیرد.
در پروژههای جدید، ارزیابی ریسک اقلیمی باید علاوه بر شرایط فعلی، تغییرات احتمالی دما، بارش، سیلاب و دورههای خشکسالی را نیز در نظر بگیرد. استفاده از دادههای اقلیمی گذشته و سناریوهای اقلیم آینده میتواند به افزایش تابآوری زیرساختهای عمرانی و انتخاب راهکارهای مناسب برای سازگاری پروژه با تغییرات اقلیمی کمک کند.
هدف طراحی مهندسی حذف اثر اقلیم نیست، بلکه مدیریت و کاهش اثرات آن بهگونهای است که عملکرد و عمر مفید سازه در محدوده مورد انتظار حفظ شود.
تأثیر اقلیم بر هزینه و زمان پروژه
شرایط محیطی می تواند باعث تأخیر در عملیات اجرایی، افزایش هزینه نیروی انسانی و تجهیزات، تغییر روش اجرا و افزایش هزینهها، افزایش مصرف مصالح و تعمیرات، تأثیر بر برنامهریزی پروژه شده و همچنین بر ریسک مالی پروژه اثرات منفی بگذارد.
| عامل اقلیمی | مخاطره اقلیمی | اثر بر راه | اثر بر سد | راهکار مهندسی |
| بارندگی شدید | سیلاب و آبشستگی | آبگرفتگی و فرسایش | آبگرفتگی و فرسایش | طراحی زهکشی مناسب، افزایش ظرفیت آبروها و سرریز |
| یخزدگی | چرخه یخزدگی و ذوب | ترک روسازی | آسیب بتن و تجهیزات | استفاده از مصالح مقاوم در برابر یخزدگی |
| دمای بالا | تنش حرارتی | شیارشدگی آسفالت | ترک حرارتی بتن | انتخاب مصالح مناسب اقلیم و کنترل دمای اجرا |
| باد شدید | فرسایش و کاهش ایمنی | کاهش ایمنی اجرا | افزایش تبخیر و دشواری نصب تجهیزات | برنامهریزی زمان اجرا و حفاظت کارگاه |
| خشکسالی | کمبود منابع آب | نشست برخی خاکها | کاهش حجم مخزن | مدیریت منابع آب و پایش رفتار سازه |
مهمترین چالشهای اجرای پروژههای راه و سد در اقلیم گرم و خشک
اقلیم گرم و خشک با دمای بالای هوا، تابش شدید خورشید، تبخیر زیاد، رطوبت نسبی پایین، کمبود منابع آب و اختلاف قابل توجه دمای شب و روز همراه است. این شرایط میتواند همزمان بر کیفیت عملیات اجرایی، انتخاب مصالح، مصرف آب، عملکرد تجهیزات و برنامهریزی پروژههای عمرانی تأثیر بگذارد.
چالشهای مشترک در پروژههای راه و سد
در هر دو نوع پروژه، کنترل دما، مدیریت منابع آب، کنترل سرعت تبخیر، حفاظت از مصالح و تجهیزات و انتخاب زمان مناسب اجرای عملیات از مهمترین اقدامات هستند. دمای بالا میتواند کیفیت بتن تازه، آسفالت، خاک و برخی مصالح را تحت تأثیر قرار دهد و کمبود آب نیز ممکن است عملیات اجرایی و عملآوری بتن را با محدودیت مواجه کند.
از طرف دیگر، تابش شدید خورشید و باد گرم میتواند سرعت تبخیر آب از سطح بتن و خاک را افزایش دهد. بنابراین برنامهریزی عملیات، تأمین پایدار آب و کنترل شرایط محیطی در طول اجرا اهمیت زیادی دارد.
چالشهای پروژههای راه در اقلیم گرم و خشک
در پروژههای راهسازی، دمای بالا بیشتر بر روسازی، آسفالت، بستر راه و عملیات تراکم اثر میگذارد. افزایش دما میتواند باعث نرمشدن قیر و کاهش مقاومت آسفالت در برابر تغییر شکل شود و احتمال ایجاد شیارشدگی روسازی را افزایش دهد. همچنین کمبود آب میتواند عملیات تراکم خاک، کنترل گردوغبار و برخی مراحل اجرای روسازی را دشوار کند.
برای کاهش این مشکلات، انتخاب قیر و مصالح متناسب با شرایط اقلیمی، طراحی مناسب مخلوط آسفالتی، کنترل دمای اختلاط و اجرا، کنترل رطوبت خاک و انجام عملیات تراکم در شرایط مناسب اهمیت دارد. در مناطق دارای کمبود شدید آب، برنامهریزی دقیق برای تأمین و مصرف آب نیز باید بخشی از برنامه اجرایی پروژه باشد.
چالشهای پروژههای سد در اقلیم گرم و خشک
در پروژههای سدسازی، یکی از مهمترین چالشهای اقلیم گرم و خشک، کنترل دمای بتن، سرعت تبخیر و عملآوری بتن است. این موضوع بهویژه در بتنریزیهای حجیم اهمیت بیشتری دارد، زیرا اختلاف دمای بخشهای مختلف بتن میتواند باعث ایجاد تنش حرارتی و افزایش احتمال ترکخوردگی شود.
علاوه بر عملیات بتنریزی، افزایش دما و تبخیر زیاد میتواند بر حجم آب ذخیرهشده در مخزن نیز اثر بگذارد. بنابراین در پروژههای سد، علاوه بر مدیریت شرایط اجرایی، بررسی تبخیر مخزن، منابع آب در دسترس و شرایط هیدرولوژیکی منطقه نیز اهمیت دارد.
راهکارهای مهندسی مشترک
برای مدیریت اثرات اقلیم گرم و خشک در هر دو نوع پروژه، اقدامات زیر اهمیت دارند:

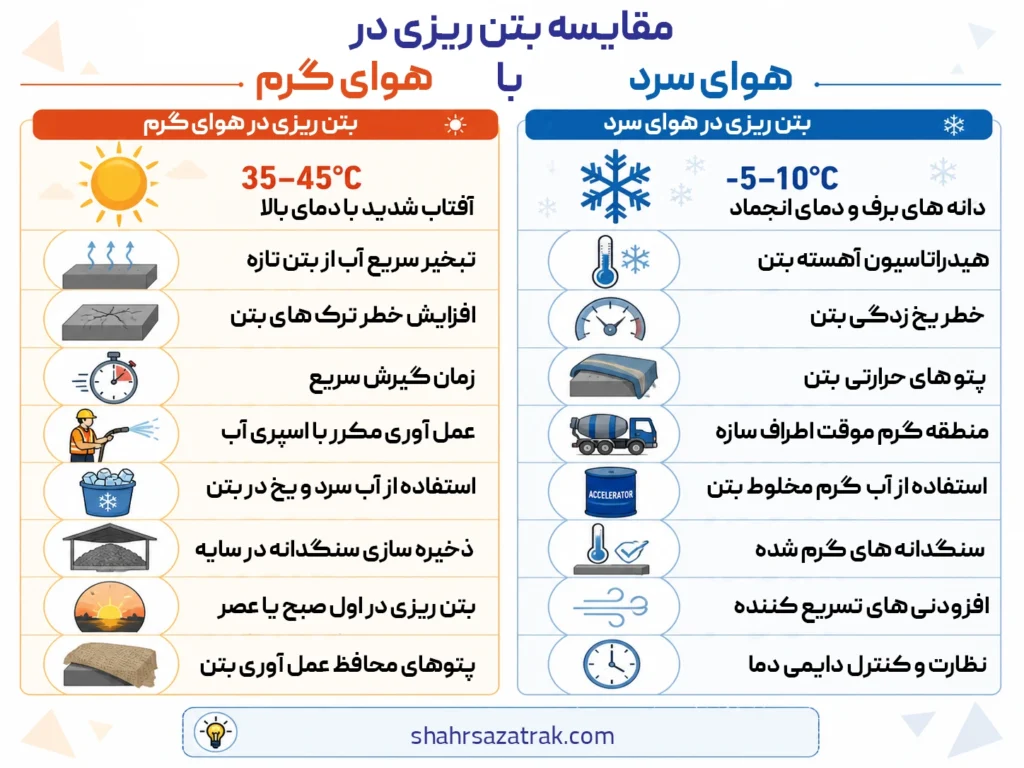

- در بتنریزی هوای گرم، یکی از تصمیمهای مهم اجرایی، انتخاب زمان مناسب بتنریزی است. در صورت امکان، عملیات حساس در ساعات خنکتر انجام میشود تا سرعت تبخیر کاهش یابد. همزمان باید دمای آب و مصالح، زمان حمل بتن، سرعت تخلیه و شروع عملآوری کنترل شود.
- در اقلیمهای گرم و خشک، تأمین آب تنها یک موضوع اجرایی نیست و میتواند مستقیماً بر برنامهریزی و هزینه پروژه اثر بگذارد. پیش از شروع عملیات، باید مقدار تقریبی آب مورد نیاز برای تراکم خاک، کنترل گردوغبار، بتنریزی، عملآوری و شستوشوی تجهیزات مشخص و منبع تأمین آن بررسی شود.
در راهسازی، پراکندگی جبهههای کاری باعث میشود انتقال و توزیع آب در طول مسیر به یک چالش اجرایی تبدیل شود. در سدسازی، حجم بالای عملیات بتنریزی و عملآوری میتواند نیاز مستمر و قابل توجهی به آب ایجاد کند. بنابراین روش تأمین آب باید متناسب با مقیاس پروژه، فاصله منبع تا کارگاه، ظرفیت ذخیره و محدودیتهای منطقه انتخاب شود.
برنامهریزی نامناسب برای تأمین آب میتواند باعث توقف عملیات، کاهش کیفیت عملآوری بتن یا اختلال در عملیات خاکی شود؛ به همین دلیل، مدیریت منابع آب باید از مرحله برنامهریزی پروژه مورد توجه قرار گیرد. - کنترل دمای مصالح و بتن پیش از اجرا.
- استفاده از روشهای مناسب برای کاهش تبخیر و حفظ رطوبت مصالح و بتن.
- انتخاب مصالح متناسب با دمای محیط و شرایط اقلیمی منطقه.
- پایش شرایط جوی و استفاده از پیشبینیهای هواشناسی برای برنامهریزی عملیات.
- سرویس و نگهداری منظم ماشینآلات برای کاهش اثرات دمای بالا و گردوغبار بر تجهیزات.
اگرچه چالشهای اقلیم گرم و خشک در پروژههای راه و سد ریشه مشترکی مانند دمای بالا، تبخیر زیاد و کمبود آب دارند، اما اثر آنها بر هر پروژه متفاوت است. در راهسازی تمرکز اصلی بر عملکرد روسازی، تراکم خاک و مدیریت آب است، در حالی که در سدسازی کنترل دمای بتن، عملآوری، مدیریت آب و رفتار مخزن اهمیت بیشتری پیدا میکند.
سد کارون 4
سد کارون ۴ نمونهای از پروژههای سدسازی بزرگ ایران است که اجرای آن علاوه بر پیچیدگیهای فنی، با چالشهای اقلیمی و زمینشناسی نیز همراه بود. قرارگیری پروژه در منطقهای کوهستانی، حملونقل تجهیزات و مصالح را دشوار میکرد و وقوع سیلابهای فصلی، مدیریت انحراف رودخانه و زمانبندی عملیات اجرایی را تحت تأثیر قرار میداد.
همچنین وجود سازندهای سنگی کارستی، خطر نشت آب از پی سد را افزایش میداد و اجرای پرده تزریق، پایش مداوم و کنترل کیفیت عملیات آببندی را ضروری میساخت. این تجربه نشان میدهد که در پروژههای بزرگ سدسازی، موفقیت اجرا تنها به طراحی مناسب وابسته نیست، بلکه مدیریت همزمان مخاطرات اقلیمی، زمینشناسی و عملیات اجرایی نقش تعیینکنندهای در ایمنی، کیفیت و دوام سازه دارد.

چالشهای اجرای پروژه در اقلیم سرد
مشکلات
در پروژههای راه و سد، اقلیم سرد میتواند با یخبندان، چرخه یخزدگی و ذوب، بارش برف، کاهش دما و کوتاه شدن فصل کاری بر روند اجرا تأثیر بگذارد. این شرایط بر افزایش احتمال ترک در بتن و روسازی، کاهش کیفیت تراکم خاک، اختلال در حملونقل و افزایش زمان و هزینه پروژه اثر می گذارد.
راهکارها
یکی از مهمترین اقدامات اجرایی مهندسان، انتخاب زمان مناسب اجرا، محافظت از بتن، کنترل کیفیت مصالح، طراحی مناسب روسازی و اجرای سیستمهای زهکشی، تلاش میکنند اثرات منفی اقلیم سرد را کاهش داده و دوام و ایمنی پروژه را حفظ کنند.
یخبندان: در چنین شرایطی با اجرای سیستم زهکشی مناسب، استفاده از مصالح دانهای مقاوم در برابر یخبندان، تعویض یا تثبیت خاکهای حساس به یخزدگی، برای جلوگیری از تورم ناشی از یخزدگی و تغییر شکل لایههای روسازی اهمیت دارد.
چرخه Freeze-Thaw: در چنین شرایطی با استفاده از بتن مقاوم در برابر یخزدگی (بتن حاوی حباب هوای کنترلشده)، طراحی و اجرای زهکشی مناسب برای جلوگیری از تجمع آب، استفاده از مصالح مقاوم و اجرای صحیح عملآوری و آببندی، مهندسان اثرات چرخه یخزدگی و ذوب را به حداقل میرسانند.
بتن در هوای سرد: با گرم کردن آب و مصالح، استفاده از افزودنیهای زودگیر و ضدیخ مناسب، محافظت و عایقکردن بتن تازه، کنترل دمای بتن و زمانبندی بتنریزی در شرایط مناسب، مهندسان از کاهش کیفیت بتن در پروژههای راه و سد جلوگیری میکنند. پیش از بتنریزی، علاوه بر دمای هوا، دمای مصالح، بتن و سطح بستر نیز باید بررسی شود؛ زیرا تماس بتن تازه با سطح بسیار سرد یا یخزده میتواند کیفیت اجرا را تحت تأثیر قرار دهد.

چالشهای اجرای پروژه در مناطق مرطوب
مشکلات
در اقلیمهای مرطوب، اجرای پروژههای راه و سد با چالشهایی مانند بارندگی شدید، رطوبت بالای خاک، آبگرفتگی کارگاه، فرسایش شیبها و افزایش دبی رودخانه مواجه است. بارندگی شدید میتواند موجب افزایش رواناب سطحی، فرسایش و آبشستگی بستر راه و شیبها شود.
راهکارها
در این شرایط معمولا با اجرای سیستمهای زهکشی، کنترل رطوبت خاک، مدیریت رواناب، برنامهریزی فصلی عملیات و حفاظت از تجهیزات، تلاش میشود تا کیفیت اجرا و دوام پروژه را حفظ شود.
خوردگی ناشی از رطوبت: رطوبت بالا موجب افزایش سرعت خوردگی ماشینآلات، قطعات فلزی و تجهیزات مکانیکی میشود و مهندسین با استفاده از پوششهای ضدخوردگی، نگهداری منظم تجهیزات و محافظت از قطعات فلزی این مشکل را رفع می کنند.
زهکشی: با اجرای زهکشی مناسب، استفاده از مصالح مقاوم در برابر رطوبت، آببندی سطح و کنترل کیفیت لایههای روسازی از نفوذ آب به لایههای زیرین راه جلوگیری میشود.
رطوبت خاک: در مناطق مرطوب، تصمیم درباره ادامه عملیات خاکی باید بر اساس وضعیت واقعی رطوبت لایه و نتایج کنترل تراکم انجام شود. اگر رطوبت خاک از محدوده مناسب خارج باشد، میتوان با روشهایی مانند هوادهی و خشک کردن، اصلاح خاک یا اختلاط با مصالح مناسب شرایط را بهبود داد.

سد شفارود در استان گیلان نمونهای از پروژههای سدسازی اجراشده در اقلیم بسیار مرطوب است که شرایط بارندگی زیاد، رطوبت بالا و زمینشناسی پیچیده منطقه، چالشهایی برای اجرای عملیات ایجاد کرد. در چنین شرایطی، کنترل آبهای سطحی، مدیریت رواناب، پایدارسازی جبهههای حفاری، حفاظت از مسیرهای دسترسی و برنامهریزی عملیات اجرایی در دورههای کمبارش اهمیت زیادی داشت. تجربه این پروژه نشان میدهد که در مناطق مرطوب، مدیریت آب و شرایط زمینشناسی به اندازه طراحی سازه در موفقیت سازههای عمرانی اهمیت دارد.
چالشهای اجرای پروژه در مناطق کوهستانی
مشکلات
در مناطق کوهستانی، نفوذ آب به دامنهها میتواند با افزایش فشار آب منفذی و کاهش مقاومت برشی خاک و توده سنگ، احتمال ناپایداری شیب و رانش زمین را افزایش دهد. همچنین بارش سنگین برف در مسیرهای شیبدار کوهستانی خطر وقوع بهمن را افزایش داده و میتواند دسترسی به کارگاه، عملیات اجرایی و برنامه زمانبندی پروژه را با تأخیر مواجه کند.
دسترسی به جبهه کار
در مناطق کوهستانی، شرایط اقلیمی فقط بر پایداری زمین اثر نمیگذارد؛ بلکه میتواند دسترسی به جبهههای کاری، انتقال مصالح و تجهیزات و ایمنی مسیرهای تردد را نیز تحت تأثیر قرار دهد. بارش برف، یخزدگی یا رانش زمین ممکن است یک مسیر دسترسی را برای مدتی از دسترس خارج کند. بنابراین در برنامهریزی پروژههای کوهستانی، علاوه بر زمان اجرای فعالیت اصلی، باید زمان لازم برای نگهداری و بازگشایی مسیرهای دسترسی و واکنش به شرایط اضطراری نیز در نظر گرفته شود.
راهکارها
برای کاهش این مشکل با پایدارسازی شیبها، اجرای سیستمهای زهکشی، احداث سازههای نگهبان، نصب توریهای محافظ و مدیریت مسیرهای دسترسی، مهندسان اثرات شرایط کوهستانی را کاهش میدهند.
نمونه پروژه سدسازی در خراسان شمالی
در کنار نمونههای بزرگ سدسازی در ایران و جهان، بررسی پروژههای اجراشده در مناطق مختلف کشور نیز میتواند درک بهتری از ارتباط میان شرایط محیطی و عملیات اجرایی ایجاد کند. پروژه احداث سد گُلِی در خراسان شمالی یکی از پروژههای سدسازی شرکت است که میتوان از آن بهعنوان نمونهای از اجرای پروژه عمرانی در شرایط اقلیمی و جغرافیایی منطقه نام برد.
چالشهای اجرای پروژه در مناطق سیلابی
مشکلات
در مناطق سیلابی، بارشهای شدید و افزایش ناگهانی رواناب و دبی سیلاب میتواند عملیات اجرایی پروژههای زیرساختی را با چالش مواجه کند. در راهسازی، سیلاب احتمال فرسایش خاکریز، شسته شدن لایههای زیرین روسازی، کاهش مقاومت بستر و تأخیر در اجرای عملیات را افزایش میدهد. در پروژههای سدسازی نیز افزایش دبی رودخانه میتواند به تأسیسات موقت کارگاه، تجهیزات و عملیات خاکبرداری آسیب وارد کرده و اجرای سیستم انحراف آب و فعالیتهای اجرایی را دشوار کند.
راهکارها
مهندسان برای کاهش این مشکل با طراحی مناسب سیستمهای زهکشی، احداث آبروها، پیشبینی مسیر جریان آب، تقویت سازههای موقت و مدیریت سیلابهای احتمالی، اثرات مخرب سیل را کاهش میدهند. در پروژههای سدسازی، شرایط سیلابی علاوه بر سازه اصلی، میتواند تأسیسات موقت مانند کافر دم، مسیرهای انحراف آب و جبهههای حفاری را تحت تأثیر قرار دهد. بنابراین برنامه مدیریت سیلاب باید برای دوره ساخت نیز در نظر گرفته شود و صرفاً به طراحی سازه نهایی محدود نباشد.
چالشهای اجرای پروژه در مناطق کویری
مشکلات و راهکارها
در مناطق کویری، اجرای پروژههای راهسازی با چالشهایی مانند دمای بالای هوا و تأثیر آن بر عملکرد آسفالت (نرمشدگی قیر و شیارشدگی روسازی)، کمبود منابع آب برای عملیات اجرایی، وجود خاکهای شور و نامناسب که میتواند بر پایداری بستر راه اثر بگذارد، حرکت شنهای روان و ماسههای بادی، اختلاف شدید دمای شب و روز، گردوغبار، دشواری تأمین و حمل مصالح و تجهیزات به دلیل فاصله زیاد منابع، و همچنین بارندگیهای ناگهانی و سیلابهای کوتاهمدت مواجه است.
.این شرایط نیازمند استفاده از مصالح مقاوم، طراحی مناسب روسازی، تثبیت خاک، مدیریت منابع آب و برنامهریزی دقیق عملیات اجرایی برای کاهش ریسکهای پروژه است.
مقایسه مهمترین چالشهای اقلیمهای مختلف
| اقلیم | چالش اصلی | بهترین راهکار | بیشترین ریسک |
| گرم و خشک (کویری) | گرمای شدید، کمبود آب، خاک شور و سست، شن روان | استفاده از مصالح مقاوم حرارتی، اصلاح خاک، مدیریت منابع آب، کنترل حرکت ماسه | شیارشدگی آسفالت، نشست راه، کاهش دوام بتن، افزایش هزینه نگهداری |
| سرد و کوهستانی | یخزدگی، چرخه انجماد و ذوب، برف سنگین، دسترسی دشوار | استفاده از مصالح مقاوم در برابر سرما، طراحی زهکشی مناسب، برنامهریزی اجرای فصلی | ترکخوردگی روسازی، خرابی بتن، تأخیر طولانی پروژه |
| مرطوب و بارانی | بارندگی زیاد، رطوبت بالا، آبشستگی، سیلاب | طراحی سیستم زهکشی قوی، حفاظت شیبها، مدیریت آبهای سطحی | تخریب بستر راه، ناپایداری شیب، آسیب سازههای موقت سد |
| سیلابی و رودخانهای | تغییرات ناگهانی دبی رودخانه، جریان شدید آب، رسوبات زیاد | طراحی مناسب انحراف رودخانه، احداث سازههای موقت مقاوم، پیشبینی سیلاب | تخریب کافر دم، آبگرفتگی کارگاه، توقف عملیات سدسازی |
| ساحلی | خوردگی نمک، رطوبت دائمی، امواج و باد شدید | استفاده از مصالح مقاوم در برابر خوردگی، پوششهای محافظ، طراحی ضدخوردگی | کاهش عمر سازههای بتنی و فلزی، افزایش هزینه تعمیرات |
| بادخیز و بیابانی | طوفان شن، کاهش دید، تجمع ماسه روی مسیر | تثبیت خاک، ایجاد بادشکن، نگهداری دورهای مسیر | کاهش ایمنی، مسدود شدن راه، افزایش هزینه بهرهبرداری |
| زلزلهخیز | لرزش زمین، گسلها، تغییر شکل ناگهانی زمین | مطالعات دقیق زمینشناسی، طراحی لرزهای، استفاده از جزئیات مقاومسازی | شکست سازه، آسیب تونلها، ناپایداری سد و راه |

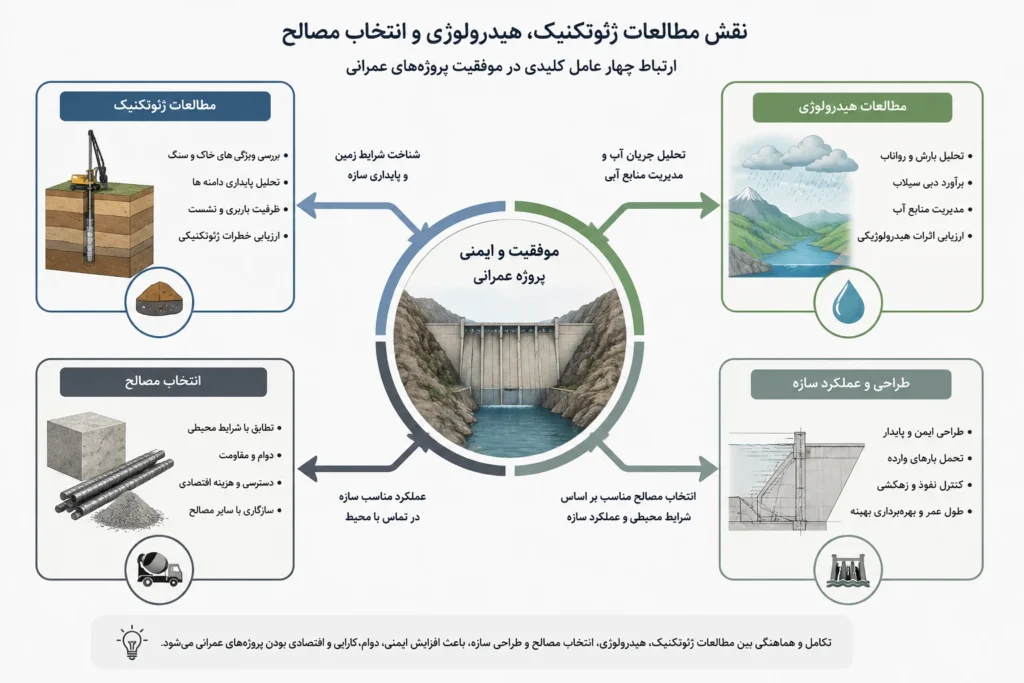

نقش مطالعات ژئوتکنیک، هیدرولوژی و انتخاب مصالح
ژئوتکنیک
مطالعات ژئوتکنیک قبل از شروع پروژه، اطلاعاتی درباره ظرفیت باربری خاک، سطح آب زیرزمینی و ویژگیهای زمین ارائه میدهد. این اطلاعات به مهندسان کمک میکند نوع پی و روش اجرای مناسب را انتخاب کنند. در نتیجه، احتمال بروز مشکلاتی مانند نشست، رانش یا تغییر طرح در حین اجرا کاهش پیدا میکند و از تحمیل هزینههای اصلاحی به کارفرما جلوگیری میشود.
هیدرولوژی
مطالعات هیدرولوژی شرایط بارندگی، رواناب، سیلاب و منابع آب منطقه را بررسی میکند. این اطلاعات برای طراحی سیستمهای زهکشی، آبروها، پلها و سدها ضروری است. در صورت برآورد نادرست شرایط هیدرولوژیکی، احتمال آبگرفتگی، فرسایش یا آسیب دیدن سازه در زمان بارندگیهای شدید افزایش مییابد.
انتخاب مصالح
انتخاب مصالح مناسب با دادههای اقلیمی نقش مهمی در افزایش دوام پروژه دارد. استفاده از بتن مقاوم در برابر یخزدگی در مناطق سردسیر، آسفالت مقاوم در برابر دمای بالا در مناطق گرمسیر و مصالح ضدخوردگی در مناطق مرطوب میتواند هزینههای تعمیر و نگهداری را کاهش داده و عمر مفید سازه را افزایش دهد.
کنترل کیفیت اجرا
کنترل کیفیت اجرا تضمین میکند که عملیات عمرانی مطابق نقشهها، استانداردها و مشخصات فنی انجام شود. انجام آزمایشهای کنترل کیفیت بر روی بتن، آسفالت و خاک، همچنین رعایت الزامات اجرایی متناسب با پارامترهای اقلیمی، احتمال بروز نقصهای اجرایی را کاهش داده و دوام سازه را افزایش میدهد.
موفقیت پروژههای راه و سد فقط به شناخت اقلیم وابسته نیست؛ بلکه انجام مطالعات فنی دقیق، انتخاب مصالح مناسب و اجرای صحیح نیز نقش تعیینکنندهای در کاهش ریسک و افزایش دوام پروژه دارند.

استانداردها و آییننامههای مرتبط
اجرای این پروژههای عمرانی تنها به تجربه مهندسان وابسته نیست، بلکه بر اساس استانداردها و آییننامههای فنی انجام میشود. این اسناد الزامات مربوط به مطالعات ژئوتکنیک، طراحی سازه، انتخاب مصالح، کنترل کیفیت و اجرای پروژه را مشخص میکنند. رعایت این استانداردها زمینه افزایش ایمنی، ارتقای دوام سازه، کاهش هزینههای نگهداری و کنترل بهتر اثرات ناشی از شرایط جوی را فراهم میکند.
استانداردها و راهنماهای تخصصی برای بتنریزی در هوای گرم و سرد، کنترل کیفیت بتن، دوام مصالح و اجرای روسازی الزامات مشخصی ارائه میکنند.
استانداردهای ایران
در ایران، طراحی و اجرای پروژههای زیرساختی بر اساس مباحث مقررات ملی ساختمان، آییننامههای سازمان برنامه و بودجه، نشریات فنی و مشخصات فنی عمومی انجام میشود. همچنین استانداردهای ملی ایران (ISIRI) برای کنترل کیفیت مصالحی مانند سیمان، بتن، فولاد و قیر مورد استفاده قرار میگیرند. رعایت این الزامات موجب میشود پروژه در برابر عواملی مانند بارندگی، یخزدگی، گرمای شدید، زلزله و فرسایش عملکرد مناسبتری داشته باشد.
استانداردهای بینالمللی
در پروژههای بزرگ یا بینالمللی، علاوه بر استانداردهای داخلی، از آییننامههای معتبر جهانی نیز استفاده میشود. استانداردهای ASTM برای آزمون و کنترل کیفیت مصالح، AASHTO برای طراحی و اجرای راهها و پلها، ACI برای طراحی و اجرای سازههای بتنی و ISO برای مدیریت کیفیت و فرآیندهای اجرایی از پرکاربردترین مراجع بینالمللی هستند. استفاده از این استانداردها به افزایش کیفیت، ایمنی و قابلیت مقایسه پروژهها با نمونههای جهانی کمک میکند.
مهمترین استانداردهای مرتبط با پروژههای راه و سد
| استاندارد | کاربرد |
| مقررات ملی ساختمان (ایران) | الزامات کلی طراحی و اجرای ساختمانها و برخی سازههای عمرانی |
| نشریات سازمان برنامه و بودجه | دستورالعملهای فنی طراحی، اجرا و نگهداری پروژههای عمرانی |
| استانداردهای ملی ایران (ISIRI) | کنترل کیفیت مصالح مانند سیمان، بتن، فولاد، قیر و مصالح ساختمانی |
| AASHTO | طراحی هندسی راهها، روسازی، پلها و حملونقل |
| ASTM International | روشهای استاندارد آزمایش بتن، خاک، فولاد، آسفالت و سایر مصالح |
| ACI (American Concrete Institute) | طراحی، اجرا و کنترل کیفیت سازههای بتنی |
| ISO 9001 | مدیریت کیفیت در فرآیندهای طراحی و اجرای پروژهها |
نمونه پروژههای واقعی
بررسی پروژههای اجراشده در ایران و جهان نشان میدهد که دادههای اقلیمی، زمینشناسی و مدیریت پروژه تأثیر مستقیمی بر موفقیت یا چالشهای پروژههای راه و سد دارند. تجربه این پروژهها نشان میدهد که انجام مطالعات دقیق، انتخاب مصالح مناسب، مدیریت ریسک و رعایت استانداردهای اجرایی، نقش مهمی در افزایش دوام و کاهش هزینههای نگهداری دارند.
نمونه پروژههای راه و سد در ایران
سد کارون ۳ (استان خوزستان)
سد کارون ۳ یکی از بزرگترین سدهای بتنی دوقوسی ایران است که در منطقهای کوهستانی احداث شده است. مهمترین چالشهای اجرای این پروژه شامل توپوگرافی سخت، دسترسی دشوار، مدیریت جریان رودخانه در زمان ساخت و اجرای عملیات در شرایط زمینشناسی پیچیده بود. این پروژه نشان داد که مطالعات ژئوتکنیک و برنامهریزی دقیق نقش مهمی در اجرای موفق پروژههای بزرگ سدسازی دارند.

آزادراه تهران–شمال

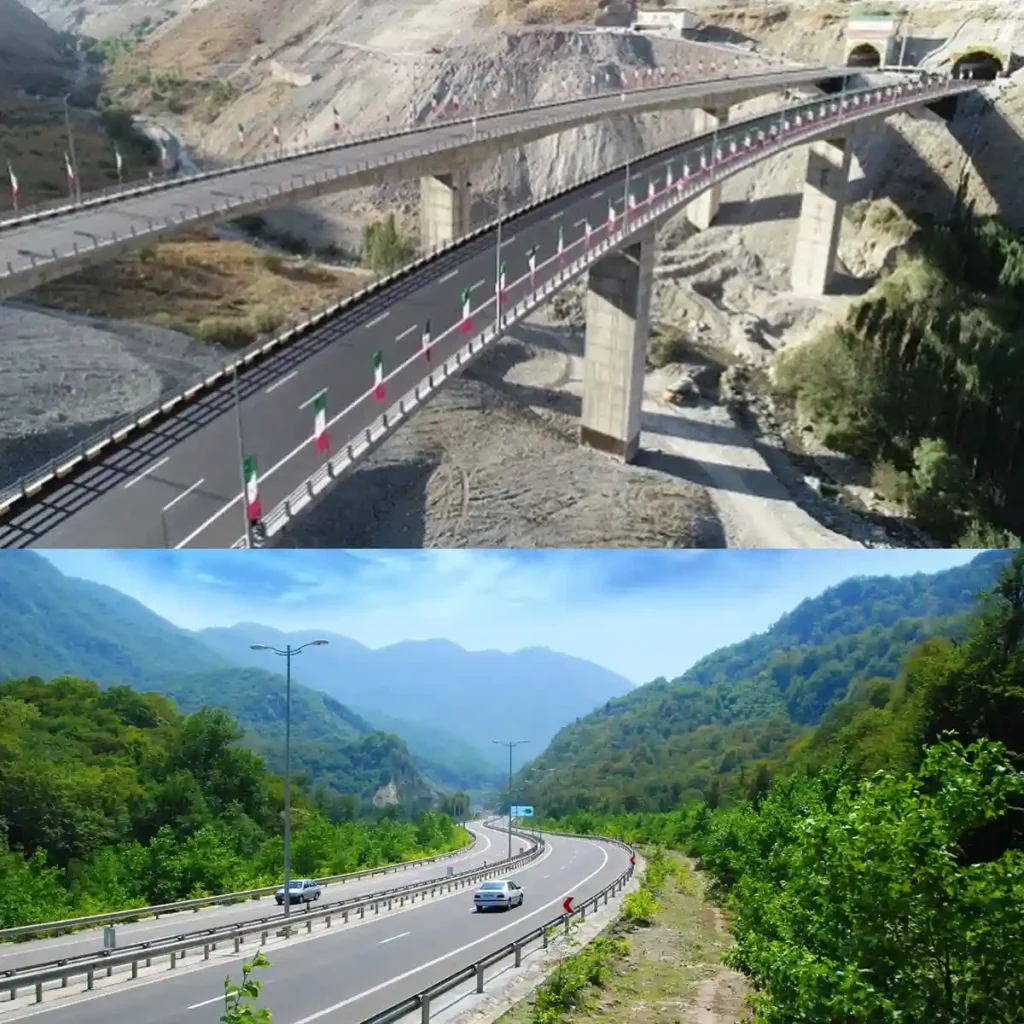

آزادراه تهران–شمال یکی از پیچیدهترین پروژههای راهسازی ایران است که از مناطق کوهستانی البرز عبور میکند. وجود شیبهای تند، تونلهای طولانی، پلهای مرتفع، خطر رانش زمین، بارش برف و باران و شرایط سخت زمینشناسی، اجرای این پروژه را با چالشهای متعددی روبهرو کرد. استفاده از روشهای نوین حفاری، پایدارسازی شیروانیها و اجرای سازههای حفاظتی از مهمترین راهکارهای بهکاررفته در این پروژه بوده است.
مهمترین درس این پروژه آن است که در مناطق کوهستانی، تنها طراحی سازه کافی نیست؛ بلکه شناخت دقیق اقلیم، پیشبینی شرایط جوی و انتخاب روش اجرای متناسب با آن، از عوامل اصلی موفقیت پروژههای راهسازی محسوب میشوند.

نمونه پروژههای راه و سد در جهان

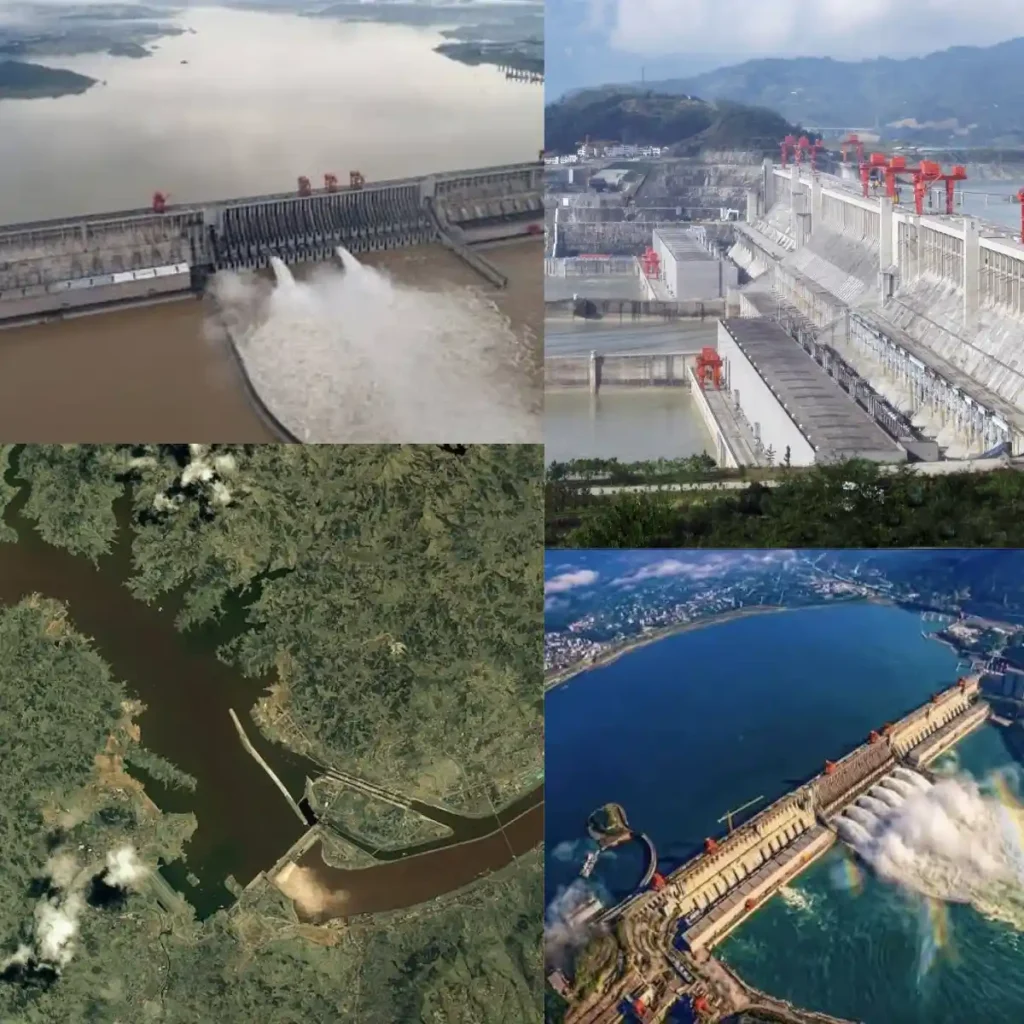

سد سهدره (چین)
سد سهدره بزرگترین نیروگاه برقآبی جهان است. اجرای این پروژه علاوه بر ابعاد بسیار بزرگ، با چالشهایی مانند کنترل سیلاب، مدیریت رسوب، جابهجایی جمعیت، مسائل زیستمحیطی و هماهنگی هزاران نیروی اجرایی همراه بود. این پروژه نمونهای از اهمیت مدیریت ریسک و برنامهریزی بلندمدت در پروژههای عظیم سدسازی به شمار میرود.
این پروژه نشان میدهد که در مناطق دارای خطرات هیدرولوژیکی مانند سیلاب و تغییرات جریان آب، شناخت مخاطرات اقلیمی و مدیریت ریسک میتواند نقش تعیینکنندهای در ایمنی و موفقیت پروژههای سدسازی داشته باشد.

بزرگراه چینگهای–تبت (چین)
این بزرگراه از مرتفعترین مسیرهای جادهای جهان است و از مناطق بسیار سرد و مرتفع عبور میکند. یخزدگی دائمی خاک، اختلاف شدید دمای شب و روز، کمبود اکسیژن و شرایط سخت آبوهوایی از مهمترین چالشهای اجرای آن بودند. برای افزایش دوام مسیر، از فناوریهای ویژه پایدارسازی خاک و سیستمهای مناسب زهکشی استفاده شده است.
این پروژه نشان میدهد که در اقلیمهای سرد و یخبندان، طراحی متناسب با شرایط محیطی و استفاده از راهکارهای مهندسی مانند زهکشی و تثبیت خاک، برای افزایش عمر و عملکرد راه ضروری است.

مهمترین درسهای این پروژهها
| مهمترین راهکار | مهمترین چالش | پروژه |
| مطالعات ژئوتکنیک دقیق و مدیریت مرحلهای ساخت | زمینشناسی پیچیده و اجرای سازه در دره عمیق | سد کارون ۳ (ایران) |
| پایدارسازی شیروانیها، اجرای تونل و پلهای مهندسی | تونلسازی، رانش زمین و شرایط کوهستانی | آزادراه تهران–شمال (ایران) |
| برنامهریزی جامع، مدیریت ریسک و فناوریهای نوین | کنترل سیلاب، رسوب و مدیریت پروژه عظیم | سد سهدره (چین) |
| استفاده از فناوریهای ویژه برای تثبیت بستر و زهکشی | یخزدگی خاک و ارتفاع زیاد | بزرگراه چینگهای–تبت (چین) |
چرا اقلیم در اجرای پروژه عمرانی اهمیت دارد؟
اقلیم بر تمام مراحل پروژههای عمرانی، از طراحی و انتخاب مصالح تا اجرا و نگهداری، تأثیر مستقیم دارد. عواملی مانند دما، بارندگی، یخبندان، رطوبت و باد میتوانند کیفیت اجرا، دوام سازه، هزینهها و زمانبندی پروژه را تغییر دهند. به همین دلیل شناخت شرایط جوی پیش از شروع پروژه ضروری است.
اجرای راه در مناطق سرد چه تفاوتی دارد؟
در مناطق سردسیر، یخبندان و چرخه مکرر یخزدگی و ذوب از مهمترین چالشها هستند. در این شرایط باید ضخامت روسازی، سیستم زهکشی، کیفیت مصالح و زمان اجرای آسفالت با دقت بیشتری انتخاب شوند تا از ترکخوردگی، نشست و خرابی زودهنگام جاده جلوگیری شود.
مهمترین مشکل سدها در مناطق گرم چیست؟
یکی از مهمترین چالشهای سدها در مناطق گرم و خشک، تبخیر زیاد آب مخزن است که در نهایت به کاهش حجم ذخیره آب ختم میشود. علاوه بر آن، دمای بالا میتواند بر کیفیت بتنریزی، عملکرد تجهیزات و افزایش ترکهای حرارتی در سازه نیز تأثیر بگذارد.
بهترین استاندارد برای بتنریزی در هوای گرم چیست؟
یکی از معتبرترین مراجع برای بتنریزی در هوای گرم، ACI 305R (Guide to Hot Weather Concreting) است. این راهنما توصیههایی مانند خنک کردن مصالح، بتنریزی در ساعات خنک روز، استفاده از افزودنیهای مناسب و عملآوری صحیح بتن را برای حفظ کیفیت و جلوگیری از ترکهای حرارتی ارائه میکند.
چرا زهکشی در پروژههای راه اهمیت دارد؟
زهکشی مناسب از تجمع آب در لایههای روسازی جلوگیری میکند. نفوذ آب میتواند باعث کاهش مقاومت خاک، ایجاد نشست، ترکخوردگی آسفالت و کاهش عمر مفید راه شود. به همین دلیل طراحی صحیح سیستم زهکشی یکی از مهمترین عوامل افزایش دوام جادهها است.
چگونه اقلیم بر هزینه پروژه اثر میگذارد؟
شرایط اقلیمی میتواند هزینه پروژه را از جنبههای مختلف افزایش دهد؛ از جمله نیاز به مصالح ویژه، تجهیزات خاص، اجرای عملیات حفاظتی، تأخیر در برنامه زمانبندی و افزایش هزینههای نگهداری پس از بهرهبرداری. هرچه شرایط آبوهوایی سختتر باشد، مدیریت صحیح پروژه اهمیت بیشتری پیدا میکند.
تغییرات اقلیمی چه تأثیری بر پروژههای عمرانی دارد؟
تغییرات اقلیمی، افزایش دما، تغییر الگوی بارندگی، افزایش احتمال سیلاب، خشکسالی، ریسک اقلیمی، تابآوری زیرساخت.
چگونه میتوان ریسک اقلیمی پروژههای عمرانی را کاهش داد؟
مطالعات اقلیمی، دادههای هواشناسی، مطالعات هیدرولوژی و ژئوتکنیک، انتخاب مصالح مناسب، طراحی زهکشی، مدیریت رواناب، برنامهریزی فصلی و پایش شرایط جوی.
